项目背景

某精密电镀企业位于长三角工业园区,主营五金件电镀加工。车间生产过程中产生大量酸性废气(HCl、H2SO4雾)及有机废气(非甲烷总烃),原简易喷淋装置无法满足《电镀污染物排放标准》(GB 21900-2013)要求。2023年当地生态环境局专项检查中要求企业限期整改,需在90天内完成废气处理系统升级。

项目需求

1. 处理目标:
酸性废气排放浓度≤20mg/m³
非甲烷总烃排放浓度≤60mg/m³
设备运行噪音≤75dB(A)



2. 特殊要求:
设备需耐受强腐蚀性环境
系统自动化控制,支持远程监控
处理效率≥95%且运行能耗降低15%



3. 工程周期:设计+施工+调试≤85天

处理工艺

采用三级组合工艺实现高效净化:

酸碱废气处理:
逆流式PP喷淋塔(填料层+喷淋层)
中和药剂:NaOH溶液(浓度8%-10%)
除雾装置:PP折流板+丝网除雾器



有机废气处理:
预处理:干式过滤器(G4+F8级)
核心工艺:活性炭吸附脱附+催化燃烧(RCO)
余热回收系统降低能耗



智能控制系统:
PLC自动调节pH值、风量、温度
物联网模块实时上传排放数据至监管平台

设备选型

设备名称               型号规格                     关键技术参数
PP喷淋塔              VTEL-6000                    Φ2000×6000mm,3层填料,LDPE喷嘴
RCO催化燃烧炉    RCO-8000                   处理风量8000m³/h,催化剂寿命≥3年
防腐离心风机        4-72No.8C                  功率22kW,304不锈钢壳体
在线监测系统       VTYL-2000                    监测因子:HCl、NMHC、流量、压力

项目成效

时间节点                      施工内容    完成进度
第1-7天                       现场勘测+基础平台浇筑    100%
第8-15天                     主体设备吊装定位    100%
第16-25天                   风管焊接安装(PP材质)    100%
第26-40天                   电气系统布线+PLC程序调试    100%
第41-50天                   单机试运行+系统联动测试    100%
第51-55天                   第三方检测(排放浓度、噪音等)    达标

项目施工记录

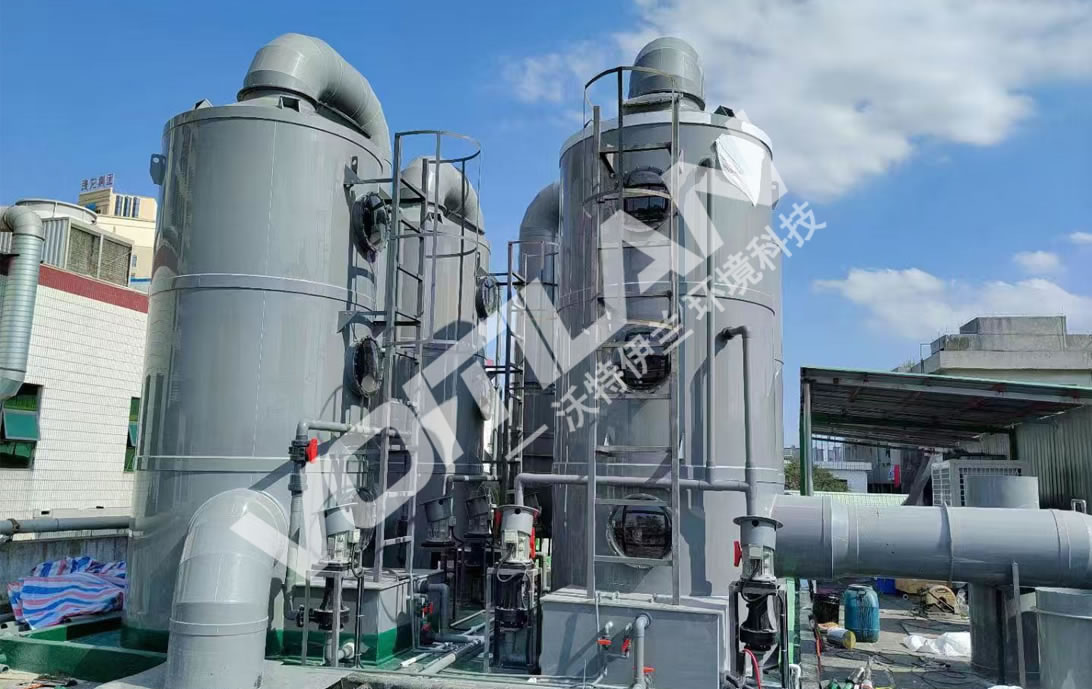

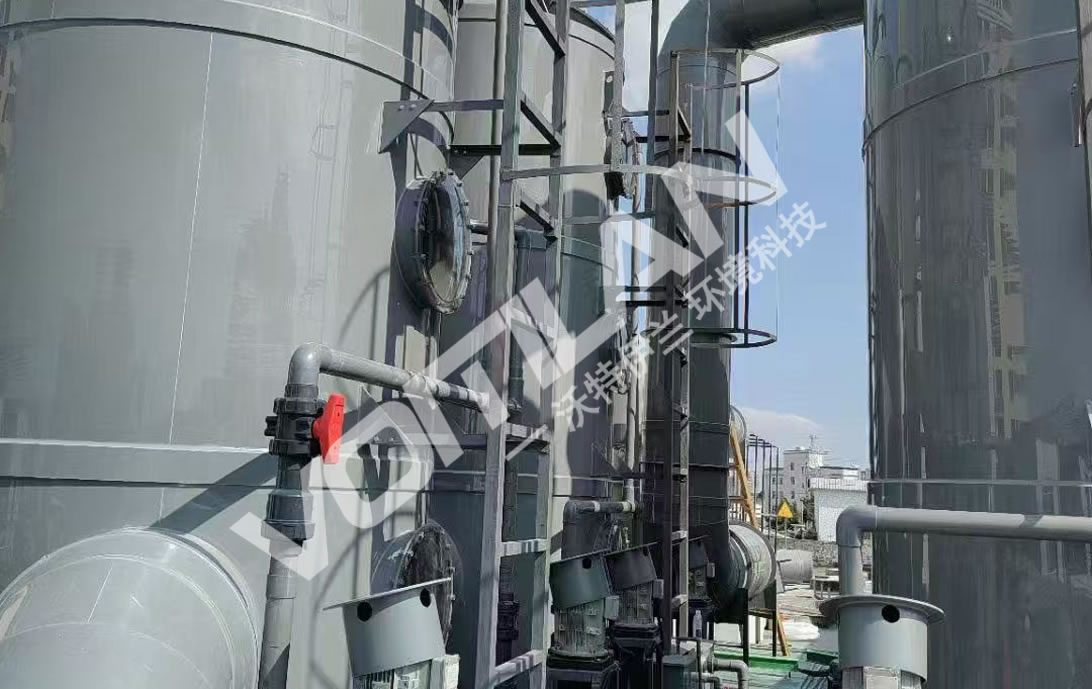

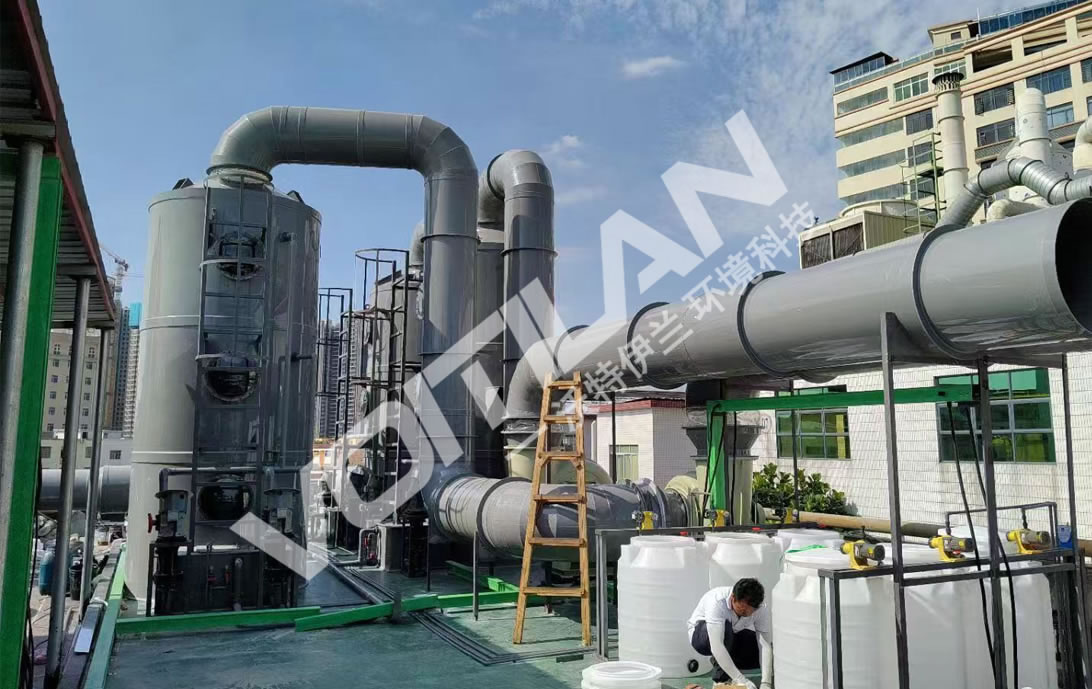

某电镀车间废气处理设备设  某电镀车间废气处理设备设  某电镀车间废气处理设备设

上一篇:某电子特气科技有限公司尾气应急处理设备

下一篇:湖南三峡集团废气处理设备

相关信息

快速通道

零排蒸发设备
单效蒸发设备双效蒸发设备多效蒸发设备MVR节能蒸发设备高盐膜浓缩设备
More+
工业废水设备
半导体超纯水新能源超纯水食品纯水设备化工纯水设备医疗GMP纯化水设备
More+
工业纯水设备
重金属废水设备食品废水设备生活污水设备化工废水设备电镀废水设备
More+
工业废气设备
新能源废气设备喷漆废气设备家具废气设备电子废气设备VOCs有机废气设备
More+
沃特伊兰 臻纯环境
全国服务热线
400-680-6689
污水解决方案
生活污水解决方案 化工废水解决方案 电子废水解决方案 食品废水解决方案 医疗废水解决方案
纯水解决方案
光伏超纯水解决方案 食品纯水解决方案 锅炉纯水解决方案 化工纯水解决方案 半导体超纯水解决方案
产品中心
纯水处理设备 污水处理设备 实验室纯水机 废气处理设备 水处理耗材
新闻资讯
公司新闻 行业新闻 常见问题
关于我们
团队风采 研发团队 工厂实景 资质荣誉
联系我们

19842445559(钟经理)

voitilan@163.com

惠州惠阳区淡水石坑仔地段深达财富大厦6层04

扫一扫添加微信

@2025 深圳市沃特伊兰环境科技有限公司 版权所有 粤ICP备2023113346号 少量素材来源于网络,版权归原作者所有,如有不妥,告知删除 sitemap

技术支持:网站建设
